云上咸宁报道(通讯员 李诚) “生产过程中任何一个环节出现问题,将会让公司蒙受巨大损失。这次供电专线故障如果没有及时排除,后果将不堪设想。”23日恢复供电时,所有人都长长舒了一口气。
22日凌晨4时20分,正值周末,赤壁高新区工程部杨钟睡梦中被电话惊醒:“维达力供电专线突然出现故障,但赤壁没有技术能力维修。”对方话语急促又无奈。时间就是效益,时间就是命令!杨钟睡意全无,立即联系咸宁丰源电业电缆专家及武汉电力工程专家进行援助,并调来吊车和劳力随时准备抢修。
此时天空仍是一片漆黑,还飘着蒙蒙小雨,温度只有2一3℃。经查:该公司35kv供电(砂维线2回电缆C相)出现故障。因35kv高压线路赤壁没有专业维护、检修部门。企业只好求助赤壁高新区。

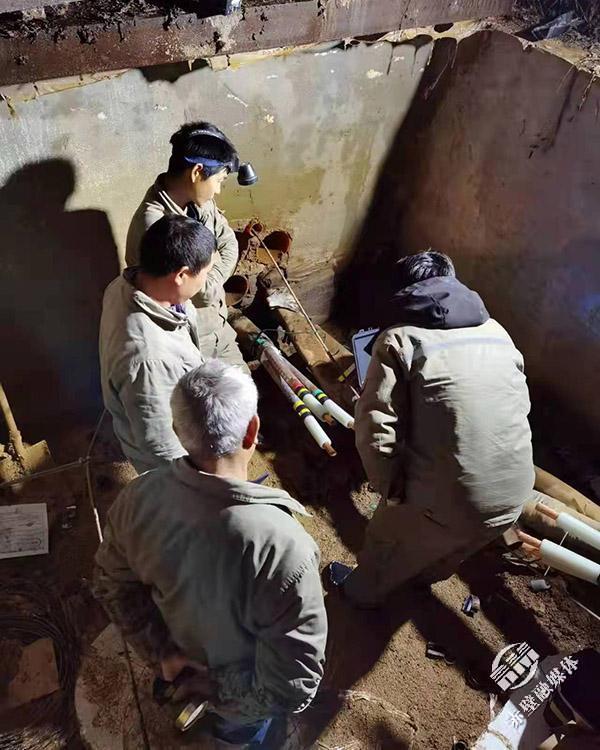

上午7时许,工程部芮耀堂部长带领咸宁丰源电业专家抵达现场,立即启动应急预案,查找故障。上午11时,武汉专家也一路风尘及时抵达现场。中午13时30分,经专家波形定位检测,该组线1650M处为故障点。但因该组供电线路为电缆井走线,查找故障点需要将电缆从井口拉出。电缆又重又滑,给施工作业增添了很大难度。
下午14时10分,经过仔细摸排,故障点终于被找到,并确定为砂维线二回C相烧损。工程部紧急联系武汉电力工程有限公司调动电缆头安装队伍,调配需维修更换的电缆、接头等材料。

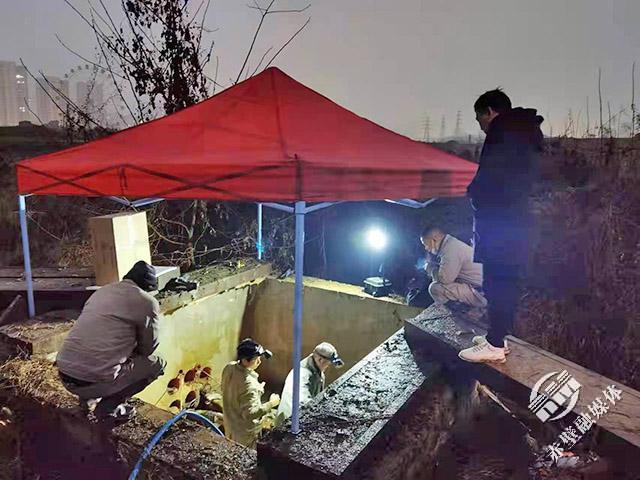

晚上19时许,雨越下越大,汗水夹杂着雨水让施工人员全身湿透。直至23日凌晨1时26分抢修完成,经专业检测确认故障排除并恢复供电。
一场与时间赛跑的紧急抢修战,在赤壁高新区“店小二”般的全力协调配合下,以最短的时间、最快的速度、最高的效率取得完胜。
